شبكات المياه
تحتوي تفاصيل آبار نظام إمداد المياه على الرسم التخطيطي على نقاط تركيب الصمامات والصنابير والتجهيزات والتجهيزات ، ويجب أن يضمن موقع الصمامات الإغلاق الانتقائي لأقسام الطوارئ حتى لا يعطل الإمداد المستمر بالمياه إلى أشياء أخرى. يتم تنفيذ جهاز آبار المياه على شبكات إمدادات المياه لفحص وصلات الفلنجات والصمامات ومنعها ، لذلك يطلق عليها أيضًا آبار الفحص. يتم تحديد حجم العمل من خلال أبعاد المعدات المثبتة فيه وملاءمة خدمة الآليات ؛ يمكن أن يكون القسم مستطيلًا ، ولكنه في الغالب يكون دائريًا. يؤثر عمق خط الأنابيب على العلامة السفلية للعمل: يجب أن تكون هذه القيمة أقل من مستوى تجميد التربة ، ولكن لا تقل دائمًا عن 1 متر من السطح إلى الجزء العلوي من الأنبوب.
البئر عبارة عن حجرة عمل مدفونة في الأرض بقاعدة وعنق مغلق بفتحة من الحديد الزهر. يتم وضع المساحة الداخلية بالكامل عند ملامستها للصخور بالطوب أو الخرسانة مسبقة الصب ، وغالبًا في حلقات. يجب أن تحتوي الفتحة على منطقة عمياء داخل دائرة نصف قطرها متر واحد وأن ترتفع فوق السطح لمنع هطول الأمطار من دخولها.
عند إنشاء مستودعات المياه الجوفية ، تكون جميع عناصرها مقاومة للماء (0.5 متر فوق المرآة) من أسفل إلى الرقبة ، وينبغي إيلاء اهتمام خاص لدخول وخروج الأنابيب عبر جدران غرفة العمل. لا يختلف جهاز البئر مع صنبور إطفاء الحرائق عمليًا عن تصنيع جهاز العرض.
لمنع إزاحة الأنابيب عند توصيلات المقبس ، عندما يمكن أن تتشتت تحت تأثير الضغط الداخلي في خط الأنابيب ، يمكن تثبيت محطات توقف على شكل كتل خرسانية (طوب) داخل البئر. يتم وضع نفس التوقفات مباشرة في الأرض على الفروع والانعطافات والفروع المسدودة للنظام.
تصميم الآبار المنزلية أبسط بكثير ، وغالبًا ما يتم تدعيمها بكابينة خشبية بسيطة وتستخدم لتزويد قطعة الأرض بالمياه وري نباتات الحدائق وكمياه للشرب.
تسقط جيدا
هناك حالات لا ينبغي فيها خفض معدل التدفق ، بل زيادته. للقيام بذلك ، يتم تثبيت ختم الماء في التصميم. يتم تكوين غرفة تتراكم فيها المياه ، ونتيجة لذلك يمكن إنشاء الضغط اللازم لإعطاء السرعة المطلوبة للتدفق عند مخرج صمام الماء. يتم تحديد كل هذه القيم في حسابات المشروع.
هناك تكوينات مختلفة لتصميم الآبار التفاضلية. في بعض الأحيان ، لتنظيم سرعة تدفق المياه ، يتم تنظيم التدفق السريع باستخدام صينية موضوعة بمنحدر معين.
كلما زاد عمق بئر الامتصاص ، كلما كان تأثير تقليل السرعة أقوى. سيتم إطفاء ضغط التيار في عمود الماء (البركة) ، حيث يضرب من ارتفاع. إذا كان الضغط بحاجة إلى خفض أكثر ، فسيتم بناء جدار احتياطي داخل هيكل البئر ، مما يؤدي إلى فقدان التدفق لسرعته. في بعض الأحيان يتم تركيب ممتص ضغط المجاري بعد تيار سريع. كل هذا يتوقف على الحل الهندسي المحدد والحساب.

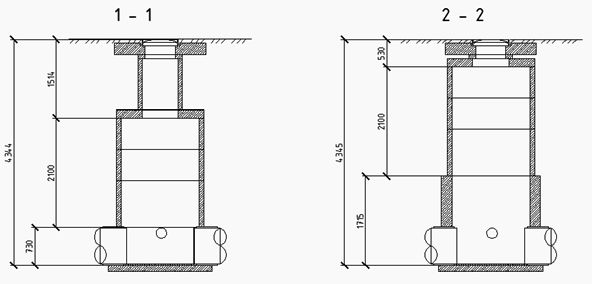

يُظهر الرسم بئرًا مخمدًا مع قطاعة.
يستخدم هذا الحل عندما تحتاج إلى مزيد من تقليل معدل التدفق:
توجد آبار من البلاستيك والخرسانة والطوب.
في خطوط الأنابيب الرئيسية طويلة المسافة ، يتم استخدام الآبار الفائضة المصنوعة من الخرسانة ، لكن الآبار البلاستيكية مناسبة تمامًا لشبكة الصرف الصحي الخاصة الصغيرة. مزايا بئر المثبط البلاستيكي:
- وزن خفيف؛
- عملية التثبيت الميسرة
- يتم توفير ثقوب لخطوط الأنابيب في تصميم المنتج النهائي ؛
- يُفكر في ضيق اتصالات جميع عناصر النظام.
غمر البئر المتآلف Kl-1 بطريقة الخفض. مخططات إنتاج العمل. القسم - مرافق سحب المياه.
- المرحلة الأولى (الإعدادية) من البناء:
- واحد.حفر التربة الخثية (الخث الأسود) إلى طبقة من الطميية ؛
- 2. ترتيب جسر تصميمي لمنشآت سحب المياه ومحطة الضخ.
- 3. ترتيب عملية تعدين أمامية للخرسانة ، في مكان الحفر التكنولوجية ، يجب أن يتم عمل مقدمة المناجم بجهاز وصلات التمدد مع فصل الكتل مع حلقات التثبيت ؛
- المرحلة الثانية من البناء:
- 1. أعمال الحفر على طول محيط جزء السكين من البئر ؛
- 2. تركيب القوالب وتركيب الأجزاء المدمجة وشبكات التعزيز والمنتجات ؛
- 3. ردم الجيوب الأنفية بالحجر المكسر بدك طبقة تلو الأخرى ؛
- 4. صب الخرسانة لجزء السكين من البئر على ارتفاع 3.75 م.
- المرحلة الثالثة من البناء:
- المرحلة الثالثة من البناء:
- 1. الحفر باستخدام حفارة مزودة بخطاف. يجب إجراء الحفر بالتساوي على كامل مساحة البئر - من مركز البئر (I) إلى حوافه (II) ، بينما يجب أن يكون لسطح الوجه منحدر من السكين إلى المركز أن التربة تحت وزن البئر يتم ضغطها بالتساوي تحت مقعد السكين ؛
- 2. تملأ الجيوب الأنفية بمحلول طيني بكثافة لا تقل عن 1.25 طن / متر مكعب ؛
- 3. ترتيب السقالات الإضافية والسقالات.
- 4. تركيب القوالب وتركيب الأجزاء المدمجة وشبكات التعزيز والمنتجات ؛
- 5. صب الخرسانة من القسم الأول من البئر على ارتفاع 4.00 م.
- المرحلة الرابعة من البناء:
- 1. الحفر بمساعدة حفارة مجهزة بخطاف للعلامة التصميمية لغمر البئر ؛
- 2. في نهاية غمر البئر (السحب إلى علامة الجزء السفلي من جزء السكين -17.30 ، علامة الحافة العلوية للقسم الثالث -1.150 م) ، قم بتوصيل فتحة الغلاف الخارجي بمدافع الهاون الأسمنتية درجة M50 على درجة الأسمنت البورتلاندي المقاوم للكبريتات M300 ؛
- 3. تثبيت البئر في العمود الأمامي بواسطة أداة توقف متجانسة على طول محيط البئر.
- 4. تنظيف الجزء السفلي من البئر حتى الجزء السفلي من سكين.
- المرحلة الخامسة من البناء:
- 1. جهاز الأرضيات المستمر على مستوى قطع البئر.
- 2. تركيب أنبوب خرساني مع قمع لاستقبال خليط الخرسانة.
- 3. جهاز التسوية الخرسانية.
- 4. ضخ المياه الجوفية من البئر.
- 5. جهاز من السقالات المساعدة في المستوى السفلي من البئر.
- 6. جهاز التسوية والعزل المائي لقاع البئر.
- 7. التعزيز والخرسانة اللاحقة لبلاط قاع البئر.
تقنية نموذجية للعزل المائي وحماية الهياكل الخرسانية لآبار الاستقبال مع ختم المياه
- عند تطبيق صب الخرسانة:
- لتصنيع الخرسانة الهيدروليكية المسلحة بمعدل متسارع للمعالجة ، استخدم المادة المضافة Dehydrol lux العلامة التجارية 10-2 باستهلاك 4 لترات لكل 1 م 3 من مزيج الخرسانة. يجب إدخال مادة Dehydrol lux brand 10-2 المضافة في خلاطة شاحنة الخرسانة قبل 5 دقائق من تفريغ خليط الخرسانة.
- عند صب الخرسانة عند درجة حرارة سالبة ، يجب استخدام مادة مضادة للتجمد متوافقة مع Dehydrol Betonoprav lux الصف 6. الاستهلاك التقريبي من Betonoprav lux الصف 6 في لتر لكل 1 م 3 من خليط الخرسانة يساوي قيمة درجة الحرارة السالبة (الصقيع) بالدرجات درجة مئوية.
- قبل كل صب الخرسانة ، يجب تنظيف الأسطح الملامسة لخليط الخرسانة المصبوب (الوصلات المشكلة وخاصة مفاصل العمل) من الأوساخ والغبار والحطام وأيضًا طبقة من الماء (إن أمكن).
- عند صب الخرسانة ، يتم ضغط خليط الخرسانة بمساعدة الهزازات ، مما يضمن صلابة الخرسانة وإحكام ربطها بالجدران والخرسانة المصبوبة مسبقًا.
- بعد ضبط خليط الخرسانة مع المادة المضافة ، لا تختلف العناية عن العناية بخرسانة التصلب العادية ، مع مراعاة متطلبات SP 70.13330.2012 (نسخة محدثة من SNiP 3.03.01-87).
- كقاعدة عامة ، عند 20 درجة مئوية في اليوم السابع ، تكتسب الخرسانة قوة بنسبة 100 ٪. يوصى بمتابعة العمل الإضافي قبل مجموعة الخرسانة عالية القوة.
- المفاصل ، طبقات العمل للخرسانة (اللحامات "الباردة") والوصلات الأخرى ، بما في ذلك الوصلات من الخرسانة "الجديدة" إلى "القديمة" ، يتم فتحها عن طريق قطع الأزاميل على طولها بقطع 30 × 30 مم باستخدام مطارد الجدار أو "المطحنة" أو في طريق اخر.إذا كانت الظروف الضيقة لا تسمح بقطع أخدود بقطر 30 × 30 مم ، فسيتم زيادة قسم الأخدود بشكل متناسب ، على سبيل المثال ، حتى 40 × 40 مم. املأ الخطوط المحضرة بإحكام باستخدام Dehydrol Lux العلامة التجارية 5 "إصلاح واختراق تسرب المياه" المتدفقة مع السطح المجاور. الاستهلاك هو 1.7 كجم لكل 1 dm3 من الخط المراد ملؤه أو 1.53 كجم لكل متر طولي لخط بقطر 30x30 مم ، أو 2.72 كجم لكل متر طولي لخط مع مقطع عرضي 40x40 مم. مفاصل مسبقة الصنع الهياكل الخرسانية في مرحلة التثبيت Dehydrol lux الصف 5 مع إضافة Dehydrol lux الصف 20 كما هو موضح في الرسوم البيانية.
- افتح مفصل الخرسانة بغطاء لدخول الاتصالات على شكل خط دائري بقطع 30 × 30 مم باستخدام مطارد الحائط أو المطحنة أو بطريقة أخرى. إذا كانت الظروف الضيقة لا تسمح بقطع أخدود بقطر 30 × 30 مم ، فسيتم زيادة قسم الأخدود بشكل متناسب ، على سبيل المثال ، حتى 40 × 40 مم. املأ الخطوط المحضرة بإحكام باستخدام Dehydrol Lux العلامة التجارية 5 "إصلاح واختراق تسرب المياه" المتدفقة مع السطح المجاور. الاستهلاك هو 1.7 كجم لكل 1 dm3 من الخط المملوء أو 1.53 كجم لكل متر طولي لخط به مقطع 30x30 مم ، أو 2.72 كجم لكل متر طولي لخط مقطع 40x40 مم.
- امسح مفاصل الغلاف باستخدام الاتصالات (الأنابيب والكابلات) إلى عمق أكبر بمرتين على الأقل من الفجوة بين الجلبة والاتصالات. مقطع مسح نموذجي: عمق 80 مم ، عرض 40 مم. تمتلئ المنطقة التي تم تطهيرها في الغلاف حول الاتصالات بشكل متسلسل بـ Dehydrol lux من الدرجة 7 و Dehydrol lux من الدرجة 5. أولاً ، قم بتطبيق Dehydrol lux من الدرجة 7 من الداخل (الاستهلاك 1.5 كجم لكل 1 dm3 من التجويف المملوء أو 2.4 كجم لكل متر طولي من أجل طبقة من مادة ذات مقطع 40x40 مم) ، مع ترك أخدود بالخارج بعمق لا يقل عن حجم الفجوة بين الغلاف والاتصالات. الانتهاء من الأخدود الحر المتبقي بالخارج يجب أن يكون متدفقًا مع السطح المجاور Dehydrol lux الصف 5 (الاستهلاك 1.7 كجم لكل 1 dm3 من التجويف المملوء أو 2.72 كجم لكل متر طولي لطبقة من المواد ذات مقطع 40x40 مم)
- بعد التضمين ، قم بمعالجة سطح الخرسانة باستخدام Dehydrol Lux من الدرجة 3 بمعدل 1.2 كجم / م 2.
- خارج البئر ، قم بمعالجة الهياكل الخرسانية بدرجة Contacid 3 بمعدل 0.2 لتر لكل 1 م 2 ، استخدم محلول عملي بنسبة 1: 3.
