التحضير لفترة التسخين.
توريد الموارد للإسكان والخدمات المجتمعية> الإمداد الحراري> الأمر 115 الصادر عن وزارة الطاقة في الاتحاد الروسي
قواعد التشغيل الفني لمحطات الطاقة الحرارية
11. التحضير لفترة التسخين
11.1. استعدادًا لموسم التدفئة ، لضمان موثوقية إمداد الحرارة للمستهلكين ، من الضروري تنفيذ مجموعة من الإجراءات ضمن الإطار الزمني المحدد ، وأهمها:
11.2. استعدادًا لفترة التسخين القادمة ، يتم تحديد العيوب في تشغيل المعدات والانحرافات عن الأنظمة الهيدروليكية والحرارية ، ووضع خطط العمل ، وإعداد الوثائق الفنية اللازمة والمواد والموارد التقنية. يتم وضع الجداول الزمنية لإعداد مصادر الحرارة وشبكات الحرارة وأنظمة استهلاك الحرارة لفترة التدفئة القادمة قبل نهاية فترة التسخين الحالية ، ولكن في موعد لا يتجاوز مايو من العام الحالي. لضمان التشغيل الموثوق والآمن لأنظمة الإمداد الحراري ، والقضاء على الحوادث في الوقت المناسب ومنع تطورها في المنظمات ، يتم عقد دورات تدريبية حول تفاعل الموظفين في القضاء على حالات الطوارئ ، تم تطوير التدابير التنظيمية والفنية (التعليمات). 11.4 . قبل بدء فترة التسخين ، تقوم منظمات الإمداد الحراري بوضع واعتماد جداول الحكومات المحلية للحد من إمداد الطاقة الحرارية وحامل الحرارة في حالة اتخاذ تدابير عاجلة لمنع أو القضاء على الحوادث في نظام الإمداد الحراري .11.5. للتحقق من الجاهزية لموسم التدفئة ، عند قبول نقاط الحرارة ، يتم فحص ما يلي ووضعه بالأفعال:
11.6. للتحقق من جاهزية أنظمة التدفئة ونظام الإمداد الحراري ككل للتشغيل في فترة التسخين ، يتم تنفيذ أفران تجريبية قبل أن تبدأ. يتم تنفيذ صناديق الاحتراق التجريبية بعد الانتهاء من العمل على إعداد نظام التدفئة لفترتي الخريف والشتاء. يتم تحديد بداية ومدة حرائق الاختبار وفقًا للجدول الزمني لمنظمة الإمداد الحراري ، والذي يجب الاتفاق عليه مع الحكومة المحلية وإبلاغ المستهلكين في موعد لا يتجاوز ثلاثة أيام قبل بدء اختبار الحريق .11.7. تبدأ فترة التسخين إذا كان متوسط درجة الحرارة اليومية للهواء الخارجي +8 درجات لمدة خمسة أيام. C وما دون ، وتنتهي إذا كان متوسط درجة الحرارة اليومية للهواء الخارجي في غضون خمسة أيام +8 درجات. ج وما فوق. يتم تشغيل وإيقاف تشغيل أنظمة استهلاك الحرارة وفقًا لجدول زمني متفق عليه مع منظمة إمداد الطاقة. في نهاية موسم التدفئة أو أثناء الإغلاق ، يتم الحفاظ على غلايات الماء الساخن والمعدات المساعدة لبيت الغلاية. يتم اختيار طرق الحفظ من قبل منظمة تكليف متخصصة ، بناءً على الظروف المحلية ، بناءً على توصيات الإرشادات الحالية للحفاظ على معدات التدفئة والطاقة ، وهي مدرجة في تعليمات الصيانة المعتمدة من قبل المدير الفني للمؤسسة. عند تشغيل غلايات الماء الساخن ، وكذلك قبل بدء موسم التدفئة ، يتم غسل شبكات التدفئة وأنظمة استهلاك الحرارة الداخلية .11.9. تضمن منظمات إمداد الطاقة بمصادر الحرارة إنشاء احتياطيات وقود قياسية في الوقت المناسب.
__________________________________________
تنظيف نظام التدفئة قبل موسم التدفئة
أول شيء يجب فعله هو تنظيف نظام التدفئة من الداخل. هذه المرحلة من التحضير لموسم التدفئة مهمة للغاية. في الداخل ، تترسب المقاييس والملوثات الأخرى على الأنابيب والبطاريات. نتيجة لذلك ، يزداد سمك الجدار وتقل الموصلية الحرارية. وفقًا لذلك ، تبدأ دائرة التسخين في العمل بشكل أسوأ ، وتزيد تكاليف الطاقة.
الداعم المهني.
يوجد العديد من خيارات التنظيف ، لكن التنظيف الكيميائي هو الأكثر شيوعًا بين مالكي أنظمة التدفئة المستقلة. لا تتضمن الطريقة استخدام معدات خاصة باهظة الثمن. ما عليك سوى ، وهو ما يمكنك القيام به بسهولة بيديك. مبدأ التنظيف هو أن المحلول الحمضي يتم دفعه عبر الدائرة لعدة ساعات.
لا يتسبب الحمض في تآكل القشور فحسب ، بل يؤدي أيضًا إلى الصدأ ، ويمكن أن يؤدي أحيانًا إلى إتلاف الحشوات المطاطية أو البارانيتية. يحدث أنه بعد التنظيف بطريقة كيميائية ، تظهر التسريبات. هذا جيد ، حيث تم تحديد نقاط الضعف حتى قبل بدء موسم التدفئة وهناك وقت كافٍ للإصلاحات.
ربما يمكنك أن ترى كيف يتم رسم خطوط الأنابيب الفولاذية وبطاريات الحديد الزهر فوق الطبقة القديمة. بمرور الوقت ، يتضخم المعدن بطبقة من الطلاء بحيث تقل الموصلية الحرارية بشكل كبير.
استبدال المبرد قبل موسم التسخين
الخطوة التالية في تحضير نظام التدفئة لموسم التدفئة هي استبدال المبرد. إذا لم يتم الكشف عن أي تسرب وعناصر معيبة بعد تنظيف نظام التدفئة ، فيمكن حينئذٍ ملء الدائرة بسائل التبريد وتكون جاهزة للتشغيل. من الضروري تغيير السائل في نظام التدفئة ، حتى لو لم يتم التنظيف. يوصي الخبراء بصب الماء المقطر أو السائل غير المتجمد في الدائرة.
إذا كان لديك غلاية ذات دائرة مزدوجة ، فلا تستخدم مانع التجمد.
يتميز مانع التجمد بعمر خدمة خاص به ، وبعد ذلك يبدأ السائل في التحلل إلى مكونات. أخطر عنصر في هذه الحالة هو حمض الهيدروكلوريك. اتضح أنه إذا لم تقم بتغيير مضاد التجمد ، فسوف ينتشر الحمض على طول الدائرة ، مما يؤدي إلى تدمير جميع عناصر النظام بسرعة. يشار إلى مورد سائل مضاد التجمد على العبوة.
يمكنك ملء نظام التدفئة:
- باستخدام مضخة الضغط
- عن طريق التغذية من إمدادات المياه ؛
- يمكنك حتى ملء المبرد بدلو.
إذا كان المبرد يحتوي على الحد الأدنى من محتوى الحديد ، وكان الرقم الهيدروجيني قريبًا من المستوى الأمثل ، فإن المعدات (المرجل ، المضخة ، المشعات) ستستمر لفترة أطول. يشار إلى متطلبات جودة المبرد في جواز سفر المنتج.
بداية العمل
يشمل الاتحاد الروسي العديد من الموضوعات الموجودة في مجموعة متنوعة من الظروف المناخية. اعتمادًا على المنطقة المحددة ، سيتم إطلاق فترة التدفئة 2017-2018 في أوقات مختلفة. بالإضافة إلى ذلك ، يأخذ الخبراء في الحسبان السمات الموسمية ، لأن الظروف الجوية حتى في منطقة واحدة يمكن أن تختلف اختلافًا كبيرًا من سنة إلى أخرى.
الأمر نفسه ينطبق على الأعمال التحضيرية ، لأن توقيتها يعتمد بشكل مباشر على إطلاق أنظمة التدفئة. ومع ذلك ، تم تحديد أطر زمنية معينة قانونًا يجب أن يتناسب فيها جميع العمل:
- العاشر من مارس. قبل هذا التاريخ ، يجب بدء العمل الاختباري على الاختبار الهيدروليكي لأنظمة التبادل الحراري ؛
- 12 مارس. من المقرر بدء اختبار الأنابيب الحرارية ومحطات التدفئة في هذا التاريخ ؛
- 25 مايو. بحلول هذا التاريخ ، يجب إكمال جميع أعمال الإصلاح والأعمال التحضيرية الأخرى ؛
- 15 أكتوبر. اليوم الأخير الذي يُسمح فيه ببدء تدفئة المنازل ومباني البنية التحتية الاجتماعية. في حالات استثنائية ، بالنسبة للمباني الفردية ، يمكن تمديد هذه الفترة لمدة أسبوعين.
ومع ذلك ، قد يتم فتح موسم التدفئة في وقت أبكر من الموعد النهائي ، إذا كانت الظروف الجوية تتطلب ذلك. تم تحديد القاعدة التالية قانونًا: إذا تم الحفاظ على متوسط درجة الحرارة اليومية لمدة 5 أيام عند +8 درجة مئوية وما دون ، فيجب بدء التسخين على الفور ، بغض النظر عن التاريخ. لا يرجع هذا الإجراء إلى مسألة ضمان درجة حرارة مريحة في المساكن والمباني الأخرى فحسب ، بل يرجع أيضًا إلى الاحتياجات اللوجستية.إذا لم يتم تشغيل أنظمة الإمداد الحراري عند درجة الحرارة هذه ، فقد تتضرر في المستقبل تحت تأثير الطقس البارد ، مما يؤدي إلى تكاليف مالية كبيرة.
ومع ذلك ، فإن الموعد النهائي لبدء تشغيل الأنابيب الحرارية لم يتغير - هذا هو 15 أكتوبر 2017. يستمر موسم التدفئة حتى ربيع 2018. يعتمد التاريخ المحدد لإيقاف التدفئة أيضًا على الظروف الجوية. سيبدأ العمل المجدول لإيقاف تشغيل أنظمة التدفئة في أبريل وقد يستمر طوال الشهر.
بداية العمل
يشمل الاتحاد الروسي العديد من الموضوعات الموجودة في مجموعة متنوعة من الظروف المناخية. اعتمادًا على المنطقة المحددة ، سيتم إطلاق فترة التدفئة 2017-2018 في أوقات مختلفة. بالإضافة إلى ذلك ، يأخذ الخبراء في الحسبان السمات الموسمية ، لأن الظروف الجوية حتى في منطقة واحدة يمكن أن تختلف اختلافًا كبيرًا من سنة إلى أخرى.
الأمر نفسه ينطبق على الأعمال التحضيرية ، لأن توقيتها يعتمد بشكل مباشر على إطلاق أنظمة التدفئة. ومع ذلك ، تم تحديد أطر زمنية معينة قانونًا يجب أن يتناسب فيها جميع العمل:
- العاشر من مارس. قبل هذا التاريخ ، يجب بدء العمل الاختباري على الاختبار الهيدروليكي لأنظمة التبادل الحراري ؛
- 12 مارس. من المقرر بدء اختبار الأنابيب الحرارية ومحطات التدفئة في هذا التاريخ ؛
- 25 مايو. بحلول هذا التاريخ ، يجب إكمال جميع أعمال الإصلاح والأعمال التحضيرية الأخرى ؛
- 15 أكتوبر. اليوم الأخير الذي يُسمح فيه ببدء تدفئة المنازل ومباني البنية التحتية الاجتماعية. في حالات استثنائية ، بالنسبة للمباني الفردية ، يمكن تمديد هذه الفترة لمدة أسبوعين.
ومع ذلك ، قد يتم فتح موسم التدفئة في وقت أبكر من الموعد النهائي ، إذا كانت الظروف الجوية تتطلب ذلك. تم تحديد القاعدة التالية قانونًا: إذا تم الحفاظ على متوسط درجة الحرارة اليومية لمدة 5 أيام عند +8 درجة مئوية وما دون ، فيجب بدء التسخين على الفور ، بغض النظر عن التاريخ. لا يرجع هذا الإجراء إلى مسألة ضمان درجة حرارة مريحة في المساكن والمباني الأخرى فحسب ، بل يرجع أيضًا إلى الاحتياجات اللوجستية. إذا لم يتم تشغيل أنظمة الإمداد الحراري عند درجة الحرارة هذه ، فقد تتضرر في المستقبل تحت تأثير الطقس البارد ، مما يؤدي إلى تكاليف مالية كبيرة.
ومع ذلك ، فإن الموعد النهائي لبدء تشغيل الأنابيب الحرارية لم يتغير - هذا هو 15 أكتوبر 2017. يستمر موسم التدفئة حتى ربيع 2018. يعتمد التاريخ المحدد لإيقاف التدفئة أيضًا على الظروف الجوية. سيبدأ العمل المجدول لإيقاف تشغيل أنظمة التدفئة في أبريل وقد يستمر طوال الشهر.
الخطوة 3. تجهيز المنزل لإمداد الحرارة في المستقبل.
يتم تنفيذ الأعمال التحضيرية في المنازل وفقًا لما يلي:
- قرار وزارة الطاقة رقم 103 بشأن التحضير لموسم التدفئة بتاريخ 12 مارس 2013 ، وكذلك قائمة الإجراءات الضرورية المحددة في القاعدة رقم 170 ؛
- نتائج التفتيش الذي تم في الربيع ؛
- برنامج؛
- تعليمات من مفتشية الإسكان الحكومية وإخطارات من منظمة الإمداد الحراري حول الحاجة إلى أداء عمل معين ؛
- قرارات اجتماعات الدار العامة المتعلقة بأعمال الإصلاح بالممتلكات المشتركة.
تقرر السلطات المحلية ، مع مراعاة جدول الخطة المنقولة إليها ، متى يجب أن يبدأ العمل التحضيري وينتهي. هناك مواعيد نهائية محددة بوضوح لإكمال التدريب:
- جنوب البلاد - 1 أكتوبر ؛
- المركز - 15 سبتمبر ؛
- الشرق والشمال - 1 سبتمبر.
يتم تنفيذ العمل تحت سيطرة السلطات المحلية ومفتشي الإسكان وأصحاب الشقق ومجالس المباني ومجالس الجمعيات.
تحضير نظام التدفئة الخاص بك لفصل الشتاء خطوة بخطوة
لا حياة بدون تدفئة. إنه لأمر مزعج للغاية أن تُترك بدون تدفئة في الشتاء أو عشية الصقيع لنفهم أن المنزل يدفأ في أجزاء أو أن المشعات "دافئة قليلاً". إن تحضير نظام التدفئة لفصل الشتاء ، والذي يجب القيام به بدقة خطوة بخطوة ، سيساعد على تجنب المشكلة.
خطوات تحضير نظام التدفئة
يجب أن تكون الخطوة الأولى هي التحقق من ضيق دائرة التسخين. للقيام بذلك ، املأ نظام التدفئة بالماء. يتم الحشو من خلال صمام الصرف ، وهو الأدنى في النظام. يسمح ملء القاع بالماء بطرد الهواء من النظام.
يتم ملء النظام بالكامل ، ويتم التحكم في إطلاق الهواء عن طريق فتحات التهوية.
نترك النظام المملوء لمدة 1-2 ساعة. هذه المرة كافية لتجاوز نظام التدفئة بالكامل والتحقق من عدم وجود تسرب في النظام.
نولي اهتمامًا خاصًا لنقاط توصيل أجهزة التسخين ووصلات الأنابيب وجميع أنواع الوصلات الملولبة.
نولي اهتماما خاصا لقراءات مقياس الضغط. إذا كنت لا ترى تسريبات ، ولكن ضغط مقياس الضغط ينخفض ، فإننا نواصل البحث عن التسريبات
يتم ملاحظة التسريبات التي تم العثور عليها للتخلص منها.
إذا أمكن ، قم بإصلاح التسريبات على الفور. إذا كان التسرب خطيرًا ، نقوم بإصلاحه بعد تصريف المياه وإعادة فحص النظام بحثًا عن التسريبات.
بعد القضاء على التسريبات ، إن وجدت ، بالطبع ، ننتقل إلى الخطوة التالية من التحقق - اختبار الضغط. اختبار الضغط هو نفس اختبار نظام التدفئة ، ولكن تحت الضغط ، 1.5 ضغط جوي. نكمل اختبار الضغط ببدء تشغيل تحكم غلاية التدفئة.
الأهمية! اعتمادًا على نوع الغلاية ، فإن بدء تشغيل الغلاية يتطلب أيضًا بعض الفحوصات. يتم فحص الغلاية حسب تعليمات تشغيل الغلاية.
لذلك بالنسبة لغلاية الغاز ، فأنت بحاجة إلى التحقق بعناية من خط أنابيب الغاز والمدخل وتركيب الغاز.
بعد بدء تشغيل غلاية التدفئة ، ننتقل إلى الخطوة التالية ، نتحقق من مشعات التدفئة. نمر عبر جميع المشعات ونشعر بكل قسم من المبرد. إذا وجدنا أن قسم المبرد لم يتم تسخينه ، فإننا نخفض درجة الحرارة في النظام ، ونسمم الهواء لإزالة الجيوب الهوائية ونفحص النظام مرة أخرى. إذا وجدنا أن أقسام المشعات الفردية لا يتم تسخينها جيدًا ، فيجب ملاحظة هذه المشعات وغسلها بعد تصريف الماء.
عندما يتم اعتماد جميع الفحوصات ، يبقى غسل النظام بأكمله تحت الضغط بالماء النظيف.
يتم الانتهاء من إعداد نظام التدفئة لفصل الشتاء عن طريق ملء النظام المثبت بسائل التبريد المستخدم (الماء أو مانع التجمد).
Obotoplenii.ru
مقالات أخرى في هذا القسم: تركيب التدفئة
-
مضخات أنظمة التدفئة: أنواع وطرق تركيب مضخات دوران التدفئة
-
حول نظام التدفئة: مكونات نظام التدفئة
-
أدوات لتركيب التدفئة
-
حول تدفئة المنزل: متخصصون في تركيب أنظمة التدفئة
-
10 إجابات على الاستخدام العملي لمضاد التجمد في أنظمة التدفئة
عينة فعل جاهزية أنظمة التدفئة والشبكات الحرارية
فعل جاهزية أنظمة التدفئة وشبكات التدفئة للمستهلك للتشغيل في فترة التدفئة 2014-2015.
التسوية "____" _____________20___ نحن الموقعون أدناه إدارة EDMTO Perm ممثلة بـ (المنصب ، الاسم الكامل) قبلنا شبكات التدفئة للمبنى والشبكات الحرارية
نتائج الاختبار والفحص هي كما يلي:
1. أثناء الاختبار الهيدروليكي ، تم رفع الضغط إلى gf / cm2 الذي تتطلبه التعليمات. في هذه الحالة: أ) بعد 15 دقيقة. بعد إيقاف الضغط ، انخفضت الإبرة إلى ____ gf / cm2. ب) لم تتجاوز نقطة الماء المحددة لكل 1 م 3 من الحجم __________ t / h، m3.
2. عند فحص النظام ، تظهر العيوب التالية: أ) في عزل المباني ب) في العزل ج) في الأجهزة د) في الرافعات
3. حالة الفتحات على الشبكات الخارجية للمستهلك
4. تنظيف الشبكة والنظام
يلتزم المستهلك بإزالة العيوب التي أنشأها فعل الاستعداد لأنظمة التدفئة وشبكات الحرارة
مع مراعاة القضاء على العيوب المذكورة أعلاه ، يمكن السماح للنظام بالاتصال بشبكة التدفئة لمؤسسة إمداد الحرارة
يتم التخلص من العيوب ويتم تعبئة نظام المشترك ويعتبر مقبولا من "______" ________________ 20_____.
ممثل منظمة الإمداد الحراري ________________ ممثل المستهلك ________________ "______" _______________20____
مصطلحات البحث الواردة:
- العمل على الجاهزية الفنية لشبكات التدفئة وأجهزة استقبال الطاقة للمنشآت (24)
- شطف شبكات التدفئة قبل بدء موسم التدفئة شكل قانون (1)
- التصرف عند التحضير لموسم التدفئة (1)
- التحضير لموسم التدفئة (1)
- فعل الاستعداد لعينة موسم التدفئة (1)
- نموذج الاستعداد لموسم التدفئة (1)
- فعل جاهزية نظام التدفئة لعينة موسم التدفئة (1)
- فعل جاهزية نظام التدفئة وشبكات التدفئة للمستهلك للتشغيل في فترة التدفئة 2017-2018 (1)
- فعل جاهزية المنشأة لعينة موسم التدفئة (1)
- فعل استعداد المنشأة لموسم التدفئة (1)
مجموعة مختارة من أهم الوثائق عند الطلب موسم التدفئة (الأعمال القانونية والنماذج والمقالات ونصائح الخبراء وغير ذلك الكثير).
أنظمة : موسم التدفئة
مرسوم حكومة الاتحاد الروسي من 05/06/2011 N 354 (بصيغته المعدلة في 2017/06/27) "بشأن توفير خدمات المرافق لأصحاب ومستخدمي المباني في المباني السكنية والمباني السكنية" (جنبًا إلى جنب مع "قواعد تقديم خدمات المرافق إلى أصحاب ومستخدمي المباني في المباني السكنية والمباني السكنية ") 5 إذا تم توفير الطاقة الحرارية لاحتياجات تدفئة المساحات للأنظمة الهندسية الداخلية من خلال شبكات مركزية للدعم الهندسي والفني ، يبدأ المقاول وينهي فترة التدفئة خلال الحدود الزمنية التي تحددها الجهة المخولة. يجب أن تبدأ فترة التسخين في موعد أقصاه وتنتهي في موعد لا يتجاوز اليوم التالي ليوم نهاية فترة الخمسة أيام ، والتي يكون خلالها ، على التوالي ، متوسط درجة الحرارة اليومية في الهواء الطلق أقل من 8 درجات مئوية أو يكون متوسط درجة الحرارة الخارجية اليومية فوق 8 درجات مئوية.
مقالات وتعليقات وأجوبة على الأسئلة : موسم التدفئة
وقائع الحالة: خلال موسم التدفئة ، وقع حادث في مصدر التدفئة. كان من الممكن إيقاف تشغيل مصدر الحرارة لمدة لا تزيد عن ثلاث ساعات. في هذا الصدد ، أبرم العميل عقدًا لإزالة عواقب هذا الحادث مع مقاول واحد. لم تكن هناك إجراءات شراء تنافسية. اعترفت هيئة مكافحة الاحتكار بأن تصرفات العميل غير قانونية.
يستند الاستنتاج إلى حقيقة أنه في حالة الطوارئ المتعلقة بتزويد المنزل بالحرارة أثناء موسم التدفئة ، اضطرت الموظفة إلى توفير الوصول إلى شقتها لأعمال الإصلاح. كان غيابها عن مكان العمل لأسباب وجيهة.
الوثيقة متاحة: في النسخة التجارية ConsultantPlus
نماذج الوثائق : موسم التدفئة
النموذج: عملية التحقق من الجاهزية لفترة تدفئة البلديات (منظمات شبكات التدفئة والتدفئة ، ومستهلكو الطاقة الحرارية ، الذين ترتبط منشآتهم المستهلكة للحرارة بنظام الإمداد الحراري) (عينة موصى بها)
الوثيقة متاحة: في النسخة التجارية ConsultantPlus
الاستمارة: جواز استعداد لموسم تدفئة البلدية ، منظمة إمداد حراري ، تنظيم شبكة حرارية ، مستهلك للطاقة الحرارية ، بخصوصه تم فحص الجاهزية لموسم التدفئة (عينة موصى بها) (أمر وزارة الطاقة في روسيا بتاريخ 12.03.2013 N 103)
الوثيقة متاحة: في النسخة التجارية ConsultantPlus
تمت كتابة المقال بناءً على مواد من المواقع: pandia.ru ، dogovor-obrazets.ru ، domvpavlino.ru.
تجهيز نظام التدفئة لموسم الشتاء
عند إنشاء أي نوع من أنواع التدفئة الفردية ، من الضروري أولاً الالتزام بقواعد السلامة من الحرائق. هذا ينطبق بشكل خاص على المنازل مع موقد التدفئة. أفعالك:
- افحص المدخنة والموقد بحثًا عن أي تلف. إذا لزم الأمر ، قم بتصحيح البناء ، واستبدل الشبكة وقم بتغطية الشقوق بملاط الطين.
- تأكد من تنظيف المدخنة من السخام المتراكم.
- تحقق من اتصال المدخنة بعناصر نظام التسقيف. يجب ألا يتناسب الهيكل الخشبي مع المدخنة بإحكام.
- قم بغسل الهيكل الذي تم إصلاحه وتسخين الموقد. إذا لم يتم إغلاق جميع الشقوق ، فسترى على الفور.
- انقل الأثاث بعيدًا عن الموقد لمسافة متر واحد على الأقل.
- قم بتغطية الأرضية بالقرب من صندوق الاحتراق وصينية الرماد بقطعة من الحديد أو البلاط.
- تحقق من تشغيل المخمد في المدخنة وسلامة الموقد ، إن وجد.
- انقل أسلاك النظام الكهربائي والمقابس والمفاتيح الموجودة بالقرب من الموقد إلى مكان آخر.
- لتخزين الحطب والفحم ، خصص غرفة جافة منفصلة. احسب إمداد الوقود مقدمًا بحيث يكون كافيًا للموسم.
- احمِ عائلتك من التسمم المحتمل بأول أكسيد الكربون عن طريق تركيب كاشف غاز بسيط.
يجب أيضًا معرفة قواعد التحضير لموسم التدفئة وإجرائه في منزل خاص باستخدام التدفئة الكهربائية:
- بادئ ذي بدء ، افحص الكابلات بعناية واستبدلها إذا لزم الأمر. لا تستخدم الأسلاك ذات العزل المكسور - فهذا مسار مباشر للاحتراق التلقائي.
- اتصل بمتخصص لخدمة السخانات الكهربائية في منزلك.
- حتى لا تُترك بدون تدفئة أثناء الكوارث الطبيعية والتلف المحتمل لخط الطاقة ، اعتني بطريقة بديلة لتدفئة منزلك. يمكن أن يكون غلاية غازية مستقلة عن حامل الطاقة أو موقد حطب أو مدفأة.
إذا كنت تستخدم غلاية غاز للمنزل ، فستكون هناك حاجة أيضًا إلى التحضير لموسم التدفئة. أفعالك:
- اتصل بأخصائي من خدمة الغاز لإجراء فحص تقني للمعدات.
- تحقق من تشغيل مجاري التهوية في الغرفة التي يوجد بها الجهاز.
- افحص نظام التسخين لملء الماء. إذا لزم الأمر ، أضف الماء حتى تسخن جميع البطاريات والأنابيب بالتساوي.
- تحقق من تشغيل أجهزة القفل في نظام التدفئة.
- مواسير تمر خارج المنزل وداخله ترسم بالطلاء.
نبدأ الآن
- تحقق من جميع النوافذ. ضع الهياكل البلاستيكية في وضع الاستخدام الشتوي. استبدل الأختام البالية.
- يجب أيضًا عزل أبواب المدخل. لا تحتفظ الهياكل المعدنية بالحرارة في المنزل إذا لم يكن هناك عازل.
- على الجدران الخارجية الملصقة ، قم بلصق ألواح الفوم وطبق طبقة جديدة من الجبس.
- العلية معزولة بعدة طرق. الأسهل هو تشويه قاعدة العلية بمزيج من الطين والقش. إذا كانت الغرفة غير سكنية ، فضع الصوف المعدني. بالنسبة لغرفة العلية ، استخدم Penoizol. هناك عدة طرق. اختر الأفضل لك.
- قم بتركيب شاشات معدنية خلف البطاريات للمساعدة في الحفاظ على المنزل دافئًا.
الآن أصبح منزلك جاهزًا لفصل الشتاء ، وسيتم تخفيض تكاليف الطاقة المالية بشكل كبير. لن تجد الراحة والدفء في الطقس البارد فحسب ، بل ستوفر أيضًا ميزانية الأسرة إذا اتبعت جميع توصياتنا بعد قراءة المقال.
روسيا هي واحدة من أصعب البلدان المناخية. تشهد العديد من مناطق البلاد شتاء طويل قارس البرودة كل عام.
لهذا السبب ، منذ الحقبة السوفيتية ، تم إيلاء اهتمام خاص للعمل التحضيري. بدأت الاستعدادات لموسم التدفئة 2017-2018 لمنشآت التدفئة هذا الربيع
ستحدد فعاليته متى وإلى أي مدى ستتلقى المدن الروسية الحرارة في الخريف.
من الصعب المبالغة في تقدير دور إعداد مرافق الطاقة لفصل الشتاء ، نظرًا لأن معظم المنازل والمدارس والمستشفيات والمباني التابعة للمؤسسات الاجتماعية الأخرى في البلاد يتم تسخينها من نظام تدفئة المنطقة. الأمر نفسه ينطبق على المؤسسات الصناعية. للسيطرة على عملية التحضير لموسم التدفئة ، تم تشكيل قسم الاقتصاد في الوقود والطاقة. هو الذي يضع برنامج التدابير التحضيرية التي يعتمد عليها موسم التدفئة 2017-2018 في موسكو ومناطق البلاد.
كلما زاد حجم الموضوع (المدينة ، المستوطنة) ، زادت الحاجة إلى عمل أكثر شمولاً لإعداده لفترة الخريف والشتاء. هذا يرجع إلى العدد الإجمالي للمنازل والمباني.
يتضمن البرنامج الحالي لإعداد المستوطنات لموسم التدفئة سلسلة محددة بوضوح من الأنشطة التي أمرت السلطات التنفيذية بتنفيذها.
النقاط الرئيسية لهذا البرنامج هي:
- تشكيل لجان داخل هيئات الدولة التنفيذية ذات الصلة للتحضير لموسم التدفئة. وتتمثل المهمة الرئيسية لهذه اللجان في مراقبة توقيت ونطاق جميع الأنشطة التحضيرية ؛
- تشكيل جدول الأعمال القادمة ، بما في ذلك إجراءات التحكم في إطلاق أنظمة التدفئة. تتيح عمليات الإطلاق هذه تحديد جميع المشكلات الموجودة في أنظمة التدفئة ، وتحديد مناطق الطوارئ ؛
- بناءً على نتائج عمليات الإطلاق التجريبية ، يتم تكوين تقدير عام يتضمن تكاليف جميع الأعمال القادمة.
بمعنى آخر ، التحضير لفترة التدفئة 2017-2018 يتكون من فحص الأنظمة الموجودة وخطوط الإمداد الحراري من أجل تحديد مناطق الطوارئ. يضمن إجراء الإصلاحات في الوقت المناسب واستبدال المعدات القديمة إمدادًا ثابتًا بالحرارة في فترة الخريف والشتاء لجميع منازل ومباني البنية التحتية الاجتماعية.
قلل من فقدان الحرارة قبل موسم التدفئة
يمكنك فحص المنزل بحثًا عن فقد الحرارة باستخدام جهاز تصوير حراري - وهو جهاز يعرض صورة في طيف الأشعة تحت الحمراء. من الناحية المثالية ، يجب إجراء الفحص في فصل الشتاء ، ويجب التخلص من فقد الحرارة بالفعل قبل بدء موسم التدفئة.

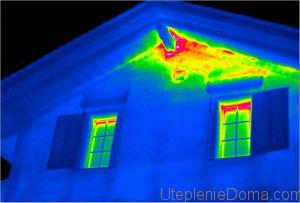

لقطة بالأشعة تحت الحمراء لمنزل.
من الناحية المثالية ، على شاشة جهاز التصوير الحراري ، يجب أن يكون المنزل أزرق - وهذا يعني أنه بارد بالخارج ، على التوالي ، لا تغادر الحرارة الغرفة. سيتم تمييز جميع الأماكن التي تتسرب فيها الحرارة باللون الأحمر أو الأصفر. كلما كان اللون أكثر إشراقًا وغنى ، زاد فقد الحرارة. النقاط الرئيسية لتسرب الحرارة هي النوافذ والأبواب. لذلك ، يتم استبدال النوافذ والأبواب أو إغلاقها على الأقل في المقام الأول.
بعد إزالة جميع التشققات ، تم استبدال النوافذ ويمكنك المتابعة إلى العزل الحراري للهياكل المرفقة:
- الجدران.
- السقف؛
- المؤسسة.
عندما ينتهي موسم التدفئة ، يستمر المدفأة في العمل. الآن فقط لا يسمح بدخول الحرارة من الشارع إلى الغرفة ، لذلك في الصيف يكون الجو أكثر برودة في مثل هذا المنزل. المنازل الموفرة للطاقة تحظى بشعبية كبيرة اليوم.
ابدأ في تجهيز منزلك لموسم التدفئة
تبدأ مؤسسات الإمداد بالحرارة وشركات الإدارة الاستعدادات لموسم التدفئة فور اكتماله. يغسلون الشبكات ويضغطون عليها. إجراء الاختبارات. تحقق ، وإذا لزم الأمر ، قم بتغيير الصمامات ومقاييس الضغط والأنابيب وأجهزة القياس.
من الضروري شطف وتجعيد الشباك لتنظيفها من الأملاح والصدأ. بدون هذا ، يتم إنفاق الكثير من الموارد على التدفئة ، وهناك فائدة قليلة. يتحقق الاختبار الهيدروليكي من قوة الشبكات ويكشف عن التسربات. تقوم شركة الإدارة وأصحابها بالقضاء عليها في الصيف.
توجد قائمة كاملة بالمتطلبات في أمر التحضير لموسم التدفئة الصادر عن وزارة الطاقة في الاتحاد الروسي رقم 103 بتاريخ 12 مارس 2013. يحدد متطلبات منظمات الإمداد الحراري والمستهلكين.
جودة التدفئة
المعيار الرئيسي لجودة التدفئة هو درجة حرارة الهواء في الشقة. يعتمد على درجة حرارة الهواء في الشارع ودرجة حرارة الماء في شبكات التدفئة. وفقًا لمرسوم التحضير لموسم التدفئة رقم 354 ، يجب أن تكون درجة الحرارة أعلى من 18 درجة مئوية.
لتوفير الموارد والحفاظ على درجة حرارة مريحة في الشقة ، تنظم منظمات الإمداد الحراري درجة حرارة الماء في الشبكات. إذا لم يتم ذلك ، سيكون المنزل باردًا في البرد وساخنًا في الذوبان.
تفقد الشبكات الرئيسية لمؤسسة إمداد الحرارة الحرارة بسبب الأنابيب الخبثية والتسريبات والعزل الحراري البالي والمنظمين التي عفا عليها الزمن.في الوقت نفسه ، تنخفض درجة حرارة الماء وضغطه ، ويتم حساب رسوم التسخين وفقًا لمقدار المورد المرسل. الوضع مشابه للشبكات الداخلية. يساعد مقياس حرارة المنزل المشترك في تحديد الخسائر وتقليل رسوم التدفئة.
